四、組織管理措施1、安全組織管理架構

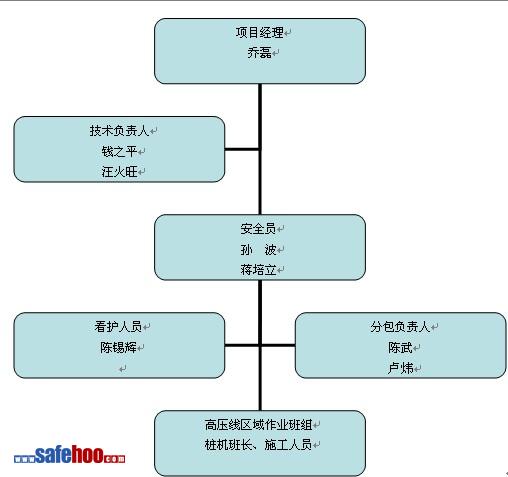

項目部建立以項目經理為組長,技術負責人,專職安全員為副組長,各樁機機長和班組長組成的項目安全生產領導小組。在高壓線區域施工時,專設一名專職看護人員,查看起重臂伸出時的標記和工作角度,加強日常機械設備、鋼絲繩、工人是否違章操作進行監督檢查。在項目部形成縱橫網絡管理體系,對安全生產實施統一領導,保證安全生產的重大技術措施進行決策。(如下圖)?
?

?
?
項目部設專職安全員,高壓線區域施工時看護人一名,各班組長為本班組的兼職安全員,各位安全員在施工現場跟蹤檢查,發現安全隱患及時上報并采取措施。
2、開展專項安全交底工作
針對該場地的特殊性,制定專項的安全技術交底方案,要求進入現場人員必須戴好安全帽、穿好防護鞋、起重司機持證上崗、嚴禁伸臂時超過標記和傾斜角度、嚴格執行十不吊的規定、嚴禁向空中拋物件工具、下班后鎖好機械車門等內容,交底完以后,由每個受交底作業工人簽字確認。
3、開展安全檢查活動
高壓線區域內施工時,主要檢查機械設備是否正常、鋼絲繩是否有斷損現象、作業設備是否有可靠的接地保護、管樁的長度是否超過6米、查看天氣情況是否滿足施工方案要求、工人是否有違章作業等等,發現問題及時整改。施工員應對班組詳參見安全技術交底。
4、處罰措施
項目部嚴格執行公司《安全生產經濟處罰細則》,同時,項目部將根據現場的具體情況,補充如下的處罰條款:
1、起重機作業時,發現超過伸臂標記或者伸臂的水平夾角標記的每次罰款20元人民幣,若兩項同時超過,每次罰款200元人民幣。
2、工作用鋼絲繩每發現一處有斷損現象的,每次罰款50元。
3、下班后,發現起重機駕駛室沒有鎖門的,每次罰款50元人民幣。
4、看護人員及司機擅離工作崗位,每人每次罰款50元人民幣。
五、安全應急搶險預案
本項目部份管樁在高壓線區域內作業,高壓線可能會由于受外部物件如飛機及其他不明物致使高壓線意外斷裂的事故發生。為了防止意外事故的發生,減少施工現場施工機具、臨設的損失和人員的傷害,并能在事故發生后有效控制和處理事故,現根據現場情況制定專項應急措施。
1、應急領導小組成立
成立以項目經理為組長,由各位專兼職安全員及電工為成員的專項應急小組
2、應急聯糸電話
珠海市供電局輸電部:0756-2239458、13902538756
中山市急救中心:120
火???? ?警:119
當地派出所:110
3、當發生高壓線斷裂脫落或其他原因引起現場發生觸電事故時,采用如下辦法處理:
(1)首先第一時間向項目經理或現場管理人員匯報,以便及時向珠海市供電局匯報,同時要向中山市供電部門取得聯系,由他們專業人員提供技術指導。
(2)在高壓線未切斷電源以前,所有人員不得進入事故現場,防止二次事故的發生。
(3)事故現場的人員,要單步跳離至安全區域,避免發生跨步電壓致傷事攻。
(4)脫離電源后的救護,觸電者脫離電源后,應盡量在現場救護,先救后搬;搬運中也要注意觸電者的變化,按傷勢輕重采取不同的救護方法:
如觸電者呈一定的昏迷狀態,還未失去知覺,或觸電時間較長,則應讓他靜臥,保持安靜,再旁看護,并召請醫生。
如觸電者已失去知覺,但還有呼吸和心臟跳動,應使他舒適地靜臥解開衣服,讓他聞些氨水,或在他身上灑些冷水,摩擦全身,使他發熱。如天冷還要注意保溫。同時,迅速請醫生診治如發現呼吸困難,或逐漸衰弱,并有痙攣現象,則應立即進行人工氧合――即用人工的方法,以起到恢復心臟跳動和人工呼吸互相配合的作用。
如觸電者呼吸、脈搏、心臟均已停止,也不能認為已經死亡必須立即進行人工氧合,進行緊急救護。同時迅速請醫生搶救。
(5)人工氧合基本內容和步驟
工人氧合是觸電急救行之有效的科學方法。工人氧合包括人工呼吸和心臟擠壓(即心臟按摩兩種方法)。根據觸電者的具體情況,這兩種方法可單獨應用,也可以配合應用。
a、口對口(鼻)式人工呼吸法的步驟:使觸電者仰臥,頭部盡量后仰鼻孔朝天,下鄂尖部與前胸大體保持在一條水平線上;觸電者頸部下方可以墊起,但不可在觸電者頭部下方墊枕頭或其他物品,以免堵塞呼吸道。
使觸電者鼻孔(或口)緊閉,救護人深吸一口氣后緊靠觸電者的口(鼻)向內吹氣,為時約2s。
吹氣完畢,立即離開觸電者的口(鼻),并松開觸電者的口(或鼻),讓他自行呼氣,為時3s。
b、心臟擠壓的操作方法、步驟:如果觸電者呼吸沒停而心臟跳動停止了,則應進行心臟擠壓。施行胸外擠壓是使觸電者仰臥在比較堅實的地或地板上,仰臥姿勢與口對口(鼻)人工呼吸的姿勢同。
應當指出,心臟跳動和呼吸互相聯系的,心臟跳動停止了,呼吸很快就會停止;呼吸停止了。心臟跳動也維持不了多久。一旦呼吸和心臟跳動都停止了,則應當同時進行口對口(鼻)人工呼吸和胸外心臟擠壓。如果現場僅一個人搶救,則兩種方法交替進行,每吸氣2~3次,再擠壓10~15次。急救過程中,如果觸電者身上出現尸班或身體僵硬,經醫生做出無法救活的診斷后方可停止人工氧合。
4、意外事故應急搶救完畢后,配合供電部門查找事故原因,待供電部門確認危險已經解除同意復工后,方可進入現場作業。
