中山博覽中心工程場地現場存在兩路正在運行的220KV輸電線路,影響了工程的全面鋪開。
為了確保高壓線路安全,盡力保證施工工期的如期實現,并結合我方實際的工作經驗,問詢了高壓輸電線歸屬單位,在滿足下列條件下,原則上許可施工:在具備相應的安全保障措施和要求的情況下,施工時應留置不少于6m的距離,不滿足垂直方向高度的線外側保留15m,同時高壓線鐵塔附近各側10m不允許施工。
根據珠海供電輸電部門的要求及施工現場的實際情況,為了確保管樁施工期間的生產安全及輸電線路的運行安全,現提出如下安全措施。
一、施工機具的選擇
為了盡量減小施工時發生的高度,采用一臺常規靜壓樁機與一臺16噸的小型吊機配合使用。壓樁機自配的起重機設備放置水平高度10m以下,禁止使用。
二、最小作業高度計算
現場的靜壓樁機放置管樁的高度為4米,采用6米或者6米以內的管樁,加上約3米起吊管樁的鋼絲繩長度,再加上1米左右的起重機的活動高度,共14米,也就是靜壓樁機的最大允許工作高度為14米,如圖所示
?

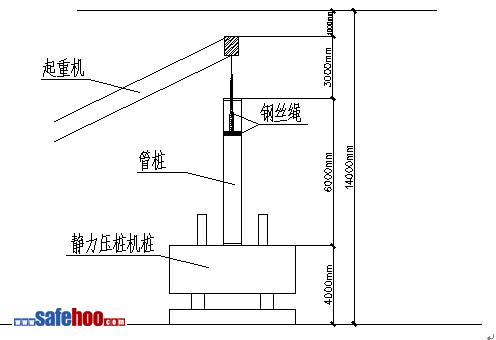

靜力壓樁機的最大允許工作高度為14米
三、安全技術措施
1、管樁施工時生產的高度是主要是由于起重機作業時產生的高度,我方的做法是通過控制吊臂的角度與吊臂的伸出長度來控制高度。具體做法是;根據起重操作人員的作業習慣,在起重機的最高工作高度14米時,在伸出臂上用油漆做明顯標記,同時記下吊臂的傾斜角。作業時,禁止超過標記和角度。
2、高壓線區域施工時,采用6米的短長度樁,保證起重機不超過14米。
3、在高壓電力線路禁止施工區域及高壓線鐵塔周圍10米處設置護欄,施工機械(包括起重機的吊臂等)不得進入防護區域,確保任何施工機器不進入鐵塔附近。
4、在作業前,起重機與壓樁機作保護接地,地線與已完成管樁頭的金屬部分用電焊連接,由專人負責,現場測試保證保護接地電阻值小于30歐姆,當電阻值達不到時,可以將幾個管樁頭用鋼筋焊接并聯。
5、對于現有2座高壓線鐵塔的位置安全,專業測量人員應在高壓線覆蓋區域施工前抄測2座高壓線鐵塔相關數據,并每周復測,確保高壓線鐵塔的位置安全。
6、配備專職安全員一名,檢查并看護起重的高度及平常對鋼絲繩、接地線等的檢查,高度的監控可以通過觀察起重臂的標記與傾角來判斷。
7、高壓輸電線方向外側線外側15米之內的區域為高壓線施工區域,。
8、遇雷雨、大風、暴雨天氣禁止在高壓線區域內施工。
