⑤單盤的PE線必須與上級配電箱的PE端子連接緊固,如PE線長度超過50m,要做重復接地;

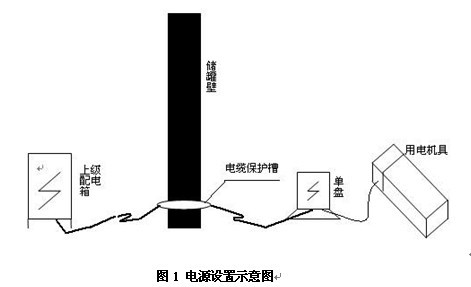

⑥因部分電纜線在罐壁的入口位置較高(譬如罐頂施工時),此時電纜線的垂直落差可能超過20m,電纜在該類型入口進罐時,應考慮電纜自重形成的張力及受力點對電纜的破壞,此時跨越點(電纜保護槽)處理極為重要;
⑦電纜引入儲罐前,儲罐的正式接地必須施工完畢,其檢測接地電阻值不得大于4Ω。
(2)罐內用電設備的安全要求
①罐內開關箱及用電設備必須與罐內壁絕緣隔離設置,且擺放穩固,防止碰倒;
②開關箱內應設置技術參數符合要求的(即額定漏電動作電流為30mA,額定漏電不動作電流為15mA,額定動作時間<0.1s)高靈敏型漏電保護開關;
③所有用電設備的PE線必須連接完好;
④罐內所有用電設備必須擺放整齊。
(3)其他安全要求
①罐頂狹小空間施工時,因該處施工環境已屬于受限空間,因此應做好受限空間施工的安全防護要求,在施工用電時,應確保使用符合要求的安全電壓;
②罐內電源每日開始使用前,必須由專職電工對配電箱內的漏電開關逐一檢測,確保有效,對于失效的漏電開關必須立即更換,否則堅決不許送電;
③安排專職電工對進罐主電纜、罐內各施工機具電纜線進行每日常規表皮檢查,嚴防電纜表皮受損后仍繼續使用;
④每日收工后進罐主電纜必須斷電,各用電機具開關箱必須上鎖。
5.結束語
近年來,我國加大對LNG項目的投資和扶持力度,各地LNG項目紛紛開工或者立項,如江蘇LNG項目、珠海LNG項目、海南LNG項目等等,這類型項目施工時都不可避免地遇到儲罐施工用電問題,上海LNG項目整體施工期間未發生一起儲罐施工用電事故,項目采取的安全技術措施可供類似項目參考。(
