在鋼筋籠制作完成后,由制作負責人向技術部報檢,質檢工程師立即前往檢查,重點檢查部位應包括如下幾點是否達到技術交底的要求:
1、指定的導管位置處不得布梅花筋、支撐筋等,應確保導管位置的空間。
2、主吊環位置處兩根主筋與分布筋交叉處應雙面焊接。
3、由吊環位置起,前九道分布筋與主筋交叉位置處應雙面焊接,分布筋收口處應滿焊。
4、吊點位置處三根分布筋與主筋交叉位置處應雙面焊接,收口筋應滿焊。
5、非吊點位置處的分布筋收口處應確保焊縫長度不低于搭接長度50%。
6、在鋼筋籠制作流程中應先行制作桁架筋,并應將桁架筋滿焊于上下主筋之間。
7、在布置主筋與分布筋時應確保間距均勻順直。
8、在鋼筋籠起吊前應確保所有焊點已焊接,嚴禁鋼筋籠在起吊過程中發生因缺焊、漏焊而導致鋼筋脫落。
9、在鋼筋籠制作過程中應確保主副吊環標高與交底一致。
除此之外,安全員應在每次起吊前對吊具進行全面檢查,重點檢查鋼絲繩的完好情況,掛鉤要有卡扣。確保所有吊具滿足規范要求。通過調整吊車四個支點的位置使吊車保持在一個平面上后才能起吊。
二、施工方法
鋼筋籠分三節制作和吊裝,經驗收合格后,鋼筋籠起吊采用四點吊方式。主吊點采用50t汽車吊將鋼筋籠水平起吊,起吊時用吊車大鉤分四點固定鋼筋籠頂端,副吊點采用副鉤分兩點吊裝鋼筋籠0.292L至0.104L部位。空中翻轉,副吊松鉤,50t汽車吊主鉤豎直吊著鋼筋籠吊運入孔,用槽鋼支承于孔口。
?

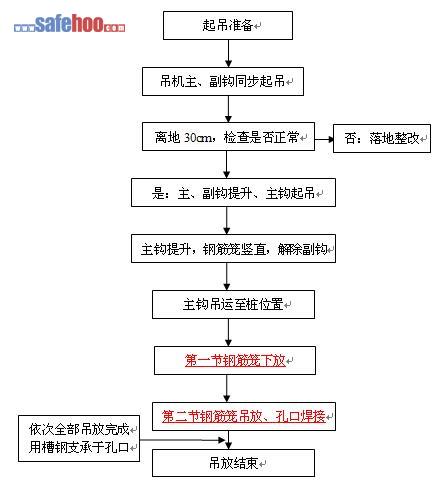

圖4-1 鋼筋籠吊裝施工工藝流程圖
?
選用汽車吊規格型號為QUY50,最大額定起重量為50T,最大起升高度為43m,最長主臂52M,最長主臂+副臂58M參考徐工集團產品參數。
?
1、清理場地
起重安裝作業前,先對場地進行規劃,清除工地起吊過程所經道路的障礙物,保證道路的平整度,并且組織人員對作業場地清掃,確保道路暢通、整潔。同時,吊裝協助人員應將成品鋼筋籠里面夾雜的短鋼筋頭、遺留焊條等清理,避免鋼筋籠在吊起后落下硬質物件傷人。
2、起吊準備
鋼筋籠經驗收合格后,起重司索工和起重指揮人員必須做好吊裝作業前的準備:包括作業前的技術準備,明確和掌握作業內容及作業安全技術要求、聽取技術與安全交底、掌握吊裝鋼筋籠的吊點位置和鋼筋籠的捆綁方法;認真檢查并落實作業所需工具、索具的規格、件數及完好程度。吊車停放位置地面平整堅硬,吊車支腿下面采取墊鋼板和方木的方式增大支點的受力面積,確保起吊作業過程中吊車的穩定。在夜晚作業時,應準備足夠的照明條件。
3、吊點位置

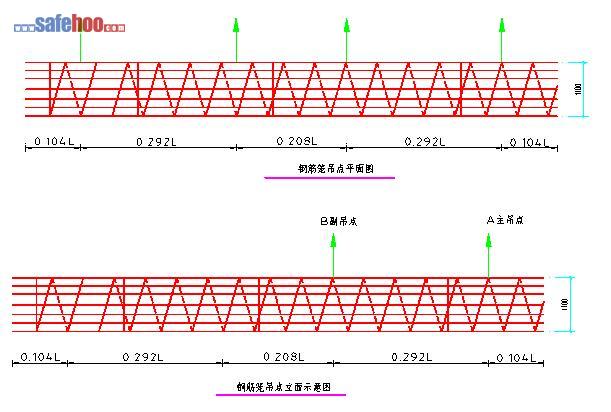

鋼筋籠起吊時,在頂部設置2個吊點(位置為頂部加強筋位置)用于垂直吊裝,在每節鋼筋籠中部設置1個吊點(加強筋位置)用于翻身起吊。在吊點位置多設1根Φ20加強筋。鋼筋籠具體吊點見下圖:
(1)鋼筋籠橫向吊點設置:按鋼筋籠長度L,吊點按0.104L、0.292L、0.208L位置為宜。
(2)鋼筋籠縱向吊點設置:鋼筋籠縱向吊點設置四點。(單幅重:13.83T,最長籠長19m)。
(3)吊點位置為:籠頂下1.98m+5.55m+3.95m+5.55m +1.98m
吊點布置圖見下圖:

?
?
4、鋼筋籠起吊步驟
(
1)起吊前準備好各項工作,指揮50t吊機轉移到起吊位置,司索工在鋼筋籠上安裝鋼絲繩和卡環,掛上50t汽車吊主吊鉤及副吊鉤。
