三、方案選擇:
1、根據本工程轉換層的結構特征,梁底模板、側模、現澆板模板均采用18厚膠合板,木枋:梁底為80×100mm木枋,梁側、現澆板采用60×80mm木枋。
2、梁支模體系梁底按梁截面尺寸搭設布置,立桿鋪墊寬200mm,厚50mm松木板,木板與梁底呈垂直布置。木枋布置:梁底木枋橫向布置,梁側內楞采用木枋豎向布置,外愣采用兩根焊接鋼管合并,沿梁跨度方向水平布置,采用φ14螺桿對拉加固。

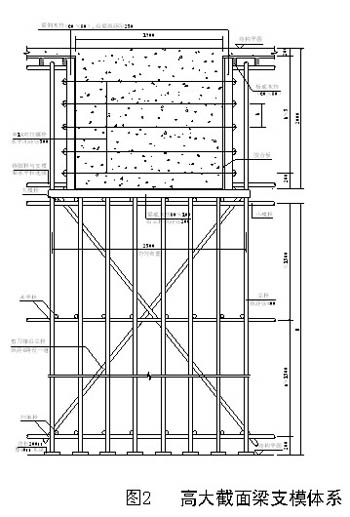

3、B座轉換層13~1/15軸線交G軸線位置處梁截面尺寸為1700×2000mm,下層樓層結構縮進1000mm時,選擇在其部位采用門字式型鋼桁架,作為立桿支承面。型鋼桁架在4層框架柱上安裝,型鋼與型鋼、型鋼與鋼管采用焊接安裝,兩端伸入框架柱內≥400mm。然后搭設轉換支模時,將立桿支承于桁架上均勻布置。
4、為保證高大截面梁支模體系有足夠的剛度和穩定性,在梁兩側立桿、水平搭完后,沿梁跨度方向分別搭設連續剪刀撐,上端與梁底水平桿連接,下端與掃地桿連接,中間分別與立桿、水平桿連接。
