疏浚與吹填工程施工安全技術規程


評論:   ? 收藏本頁

疏浚與吹填工程由于其特定的施工環境和施工設備,必須由專業的施工團隊和施工船舶進行,因此其安全管理規定要比一般施工作業嚴格。

(一)疏浚、吹填工程施工前的準備工作

(1)在通航航道內從事疏浚、吹填作業,應在開工前與航政管理(海事)部門取得聯系,及時申請并發布航道施工公告。

(2)施工船舶應取得合法的船舶證書和適航證書,并獲得安全簽證。

(3)所有船員必須經過嚴格培訓和學習,熟悉安全操作規程、船舶設備操作與維護規程;熟悉船舶各類信號的意義并能正確發布各類信號;熟悉并掌握應急部署和應急工器具的使用。

(4)船員應按規定取得相應的船員服務簿和任職資格證書。

(5)施工前應對作業區內水上、水下地形及障礙物進行全面調查,包括電力線路、通信電纜、光纜、各類管道、構筑物、污染物、爆炸物、沉船等,查明位置和主管單位,并聯系處理解決。

(6)跨航道進行施工作業應得到航政管理部門同意,并采用水下潛管方式敷設排泥管線;施工中隨時注意過往船只航行安全,需要時應請航政部門進行水上交通管制。

(二)疏浚、吹填工程施工的安全技術要求

(1)施工時按規定設置警示標志:白天作業,在通航一側懸掛黑色錨球一個,在不通航一側懸掛黑色十字架一個;夜間作業,在通航一側懸掛白光環照燈一盞,在不通航一側懸掛紅光環照燈一盞。

(2)陸地排泥場圍堰與退水口修筑必須穩固、不透水,并在整個施工期間設專人進行巡視、維護。水上拋泥區水深應滿足船舶航行、卸泥、調頭需要,防止船舶擱淺。

(3)絞吸式挖泥船伸出的排泥管線(含潛管)的頭、尾及每間隔50m位置應顯示白色環照燈一盞。

(4)自航式挖泥船作業時,除顯示機動船在航號燈外,還應:白天懸掛圓球、菱形、圓球號型各一個,夜間設置紅、白、紅光環照燈各一盞。

(5)拖輪拖帶泥駁作業時,應分別在拖輪、泥駁規定位置顯示號燈和在航標志。

(6)施工船舶應配置消防、救生、防撞、堵漏等應急搶險器材和設施,應定期進行檢查和保養,使之處于適用狀態;船隊應編制消防、救生、防撞、堵漏等應急部署表,應定期組織應急搶險演練;并按不同區域、不同用途在船體適合部位明示張貼警示標志和放置位置分布圖。

(7)同一施工區內有兩艘以上挖泥船同時作業時,船體、管線彼此應保持足夠的安全距離。

(8)沿海或近海施工作業,應聯系當地氣象部門的氣象服務;隨時掌握風浪、潮涌、暴雨、濃霧的動向,提前采取防范措施;風力大于6級或浪高大于1.0m時,非自航船應停止作業,就地避風;暴雨、濃霧天氣應停止機動船作業。

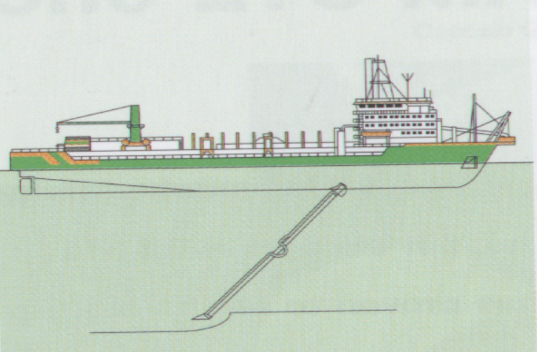

說明: 耙吸挖泥船簡圖1

(三)施工船舶在施工期間的注意事項

(1)船上配置功率足夠的無線電通信設備,并保持其技術狀態良好。

(2)機艙內嚴禁帶入火種,排氣管等高溫區域嚴禁放置易燃易爆物品。在無安全監護條件下,不應在船上進行任何形式的明火作業。

(3)施工船舶的工作平臺、行走平臺及臺階周圍的護欄應完整;行走跳板要搭設牢固,并設有防滑條;各類纜繩應保持完好、清潔。

(4)備用發電機組、應急空壓機、應急水泵、應急出口、應急電瓶等應處于完好狀態,每周至少檢查一次,并將檢查結果記入船舶輪機日志;一旦發現問題應及時報告、處理。

(5)冬季施工應注意設備保溫,需要時柴油機應加注防凍液,或打開蒸汽管進出閥對循環油柜的潤滑油進行加溫;各工作平臺、行走平臺及臺階要增加防滑設施,及時清除表面霜、雪、冰凌;在水上進行作業時必須穿戴救生衣、防滑鞋,并配有輔助船舶協同作業。

(6)夏季施工應注意防暑降溫,保持機艙通風設施良好;高溫天氣在甲板作業時應穿厚底鞋,以防燙傷;應檢查船上避雷裝置使其保持有效狀態,預防雷電突然襲擊。

(7)臺風季節應提前了解、查看、落實避風港或避風錨地,并保持機動船舶及錨具處于完好狀態;所有水上管線必須用不小于Φ22mm的鋼絲繩串聯固定。

(8)嚴禁船員作業時間喝酒,同時禁止船員酒后水上作業。

(9)廢棄物品(污油、棉紗、生活垃圾等)不應隨意拋棄,應放入指定的容器內,定期處置。
