砼柱施工完畢后,即可進行鋼屋架吊裝。每品鋼屋架分二段吊裝,吊裝用40噸汽車吊主吊,16噸汽車吊配合。鋼屋架的吊裝順序從工程的一側向另一側排列,接口處塔設腳手架焊接。
鋼屋架吊裝要求---現場應有充足的吊車站位空間
1.1鋼屋架拉條及檁條安裝
a、鋼屋架安裝完成后,其整個廠房的墻體及屋頂基本形成一個固定鋼體,但為了防止在其它部件安裝中產生意外,尚需將屋頂斜拉條進行安裝,使整個屋頂形成一個更加穩固的鋼性整體。在安裝屋頂斜拉條時應對屋頂的各間距進行調校,并適當調整拉條螺栓,保證各部尺寸,符合設計和規范要求,各拉條的受力應基本一致,不應有過松過緊現象存在。

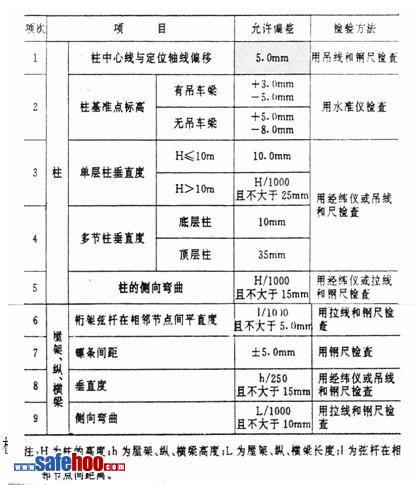

鋼結構主體與圍護系統安裝的允許偏差和檢驗方法

b、檁條安裝
檁條安裝前,應按其安裝位置標劃出安裝基準線,并應掛鋼線,以保證檁條能在同一條直線上。屋面檁條在安裝前應先按圖紙要求開孔,開孔質量應符合鋼結構開孔允許偏差的有關質量要求。與檁條螺栓連接的連接板根據實際情況預先安裝在檁條上再焊接在H型鋼上。為了保證屋面檁條受壓后的穩固,可在檁條連接加設支撐板。
高強螺栓連接出廠時應分別隨箱帶有扭矩系數加緊固軸力(預拉力)的檢驗報告。
高強螺栓在保管、施工過程中,應嚴格按批號存放、使用,不同批號的螺栓、螺母、墊圈不得混雜使用。
高強螺栓施工所用的扭矩板手使用前,必須校正,其扭矩誤差不得大于±5%。
高強螺栓的擰緊應分為初擰、終擰。初擰扭矩為施工扭矩的50%左右,然后按規定的施工扭矩進行終擰。
高強度螺栓在初擰、終擰時,應按照由螺栓群中央向外擰緊的順序進行并在同一天內完成。
螺栓終擰完成后,在24小時內應進行終擰扭矩的檢查。
c、鋼結構施工現場表面涂裝
鋼結構在施工安裝現場完成后,由于運輸、搬運、焊接等因素后造成部分結構表面油漆脫落,所以鋼結構安裝后應進行補涂及表面面漆涂裝。在涂裝前應清除焊道兩側飛濺及鋼結構表面銹蝕、油跡、水漬,泥土及其它污物,質量達到設計要求,補涂的材料及顏色等應同原涂料一致,補涂工作及工藝要求應按涂裝程序及工藝要求進行。
3、安全措施
高處作業的安全設施必須經過驗收通過方可進行下道工序的作業。
重點把好吊裝作業安全關,在高處作業人員必須經過體檢合格,工作期間,嚴禁喝酒、打鬧。小型工具、焊條頭子、高強螺栓尾部等放在專門工具袋內。使用工具時,要握持牢固。手持工具應系安全繩,應避免直線垂直交叉作業。
吊裝方面的作業必須有跟隨的水平安全網,按施工方案及時進行臨邊防護安裝。
梁、柱焊接時,要制作專用擋風斗,對火花采取接火器接取火花嚴密的處理措施,以防火災、燙傷等,下雨天不得露天進行焊接作業。
吊裝作業應劃定危險區域,掛設安全標志,加強安全警戒。
施工中的電焊機、空壓機、氣瓶、打磨機等必須采取固定措施存放于平臺上,不得搖晃滾動。
登高用鋼爬梯必須牢牢固定在鋼柱上,不得晃動。
緊固螺栓和焊接用的掛籃必須符合構造和安全要求。
起重指揮要果斷,指令要簡潔、明確,吊裝作業必須按“十不吊”操作規程認真執行。
當風速達到15m/s(6級以上)時,吊裝作業必須停止。做好大風雷雨天氣前后的防范檢查工作。
高空作業人員務必系掛安全帶,并在操作、行走時即刻扣掛于安全纜繩上。
高處作業中的螺桿、螺帽、手動工具、焊條、切割塊等必須放在完好的工具袋內,并將工具袋系好固定,不得直接放在梁面、翼緣板、走道板等物件上,以免妨礙通行,每道工序完成后柱邊、梁上、臨邊不準留有雜物,以免通行時將物件踢下發生墜落打擊。
禁止在高空拋擲任何物件,傳遞物件用繩拴牢。
氣瓶需有防爆防曬措施,且遠離電焊、氣割火花及發熱物體。
作業人員應從規定的通道和走道上下來往,不得在柱上等非規定通道爬攀。如需在梁面上行走時,則該梁面上必須事先掛設好鋼絲纜繩,且鋼絲繩用花籃螺栓拉緊或梁下面安設網兜確保安全。
走道板設置,在安裝人員行走的桁架頂部均設置走道,以保障安裝人員的安全。
高空施工人員在桁架上行走時必須把安全帶掛在安全繩上。
施工人員使用鋼梯、繩梯、吊籃等要與鋼構件連接牢固。
高空作業人員攜帶的手動工具、螺栓等必須放在工具包內。上下傳遞時要使用繩子,嚴禁扔擲。
各種用電設備要用接地裝置,并安裝漏電保護器。使用氣割時,乙炔瓶必須直立并裝有回火裝置。氧氣瓶與乙炔瓶間距大于8m、遠離火源并有遮蓋。
風力大于5級及雨天停止高空鋼結構安裝作業。
夜間施工要有足夠的照明。
統一高空、地面通迅、聯絡一律用對講機,嚴禁在高空和地面互相直接喊話。
