輸電線路工程冬季施工方案


評論:   ? 收藏本頁
工程概況
1、本工程位于XXXXXXX,從XXXXXXXX起至220kVXXXXXX構架止。線路長度30.597km 。電壓等級:220kV;
2、全線設計鐵塔基礎86基,其中直線塔64基,耐張塔及終端塔22基。混凝土量為6293.27m3,其中C25混凝土量為2139.5 m3,C20混凝土量為2899.13 m3,C10混凝土量為1254.64 m3。導線采用LGJ-400/35型鋼芯鋁絞線,長度為:374.50km.
3、本工程主要桿塔型式:雙回路鼓型塔、單回路酒杯型直線塔,單回路干字型轉角塔。主要基礎型式:直柱板式基礎、剛性臺階式基礎和灌注樁基礎。
4、導線采用2×LGJ-400/35型鋼芯鋁絞線,雙回路架設,每相二根;地線全線采用雙地線,2根均采用GJ-80型鋼絞線架設
5.直線懸垂絕緣子采用單聯懸垂絕緣子串采用120kN級復合絕緣子,重要交叉跨越采用雙聯。雙聯懸垂絕緣子串為雙掛點懸掛;耐張絕緣子串采用雙聯耐張絕緣子串采用120kN級瓷質絕緣子,進出線檔絕緣子串采用單聯耐張絕緣子串采用單聯120kN級瓷質絕緣子串。
6、本工程基礎工程施工正值冬季,為確保工程冬期施工安全、質量和進度,結合現場實際,通過收資和探索,特編制本冬季施工措施。
7、對基礎工程,根據《混凝土結構工程施工及驗收規范》(GB50204-2002)規定,當室外日平均氣溫連續5天穩定低于5℃時,現澆混凝土基礎要采取冬季施工措施,并采取氣溫突然下降的防凍措施;同時,對于室外氣溫低于0℃時,也應采取防凍措施。
、施工方法
在養護期間,采取覆蓋保暖物、基坑內加熱的方法保證混凝土養護期間的養護溫度;
拆模回填后,仍然需要對基礎外露部分覆蓋保暖物,保證混凝土的后期凝固。
、混凝土澆制
2.1支模后需過夜時應對基坑用蓬布加以遮蓋,以免雨雪侵入及基坑內坑壁和坑底凍傷。
2.2骨料應用蓬布等進行遮蓋,使其清潔,不得含有冰、雪、凍塊及其他易凍裂物質。
2.3嚴格控制水灰比,用水量應扣除由于骨料帶入的水份。
2.4混凝土澆筑前應清除攪拌臺及基坑內的冰雪、結霜及其它雜物。
2.5澆制現場應由質檢員(兼職)測量各種原材料溫度(測水、水泥 、砂、碎石) 2.2.6及混凝土拌和物的出料和入模溫度。
2.7混凝土拌和物出料后應及時澆灌,避免較長時間的放置。
2.8每個基礎腿澆制完畢后,應及時收漿抹面,并將整個坑口用棉帳篷遮蓋嚴實,四周用石塊或土塊壓嚴實。
、混凝土基礎養護
?

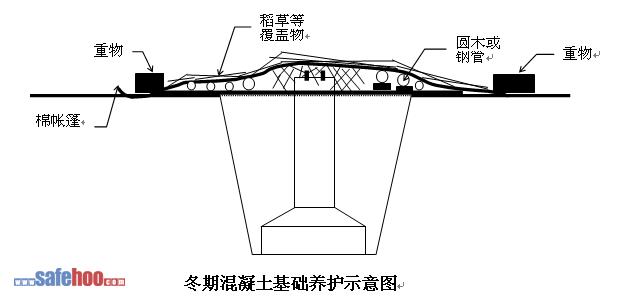

冬期混凝土基礎養護示意圖
重物
重物
棉帳篷
圓木或鋼管
稻草等覆蓋物

對現澆基礎主要采用加熱、蓄熱法進行養護。即澆制后用棉帳篷將坑口遮蓋嚴實,并在基礎立柱頂面等易受凍部位再加墊稻草或草簾等物,棉帳篷上面覆蓋稻草等保暖物,其壓實厚度不小于0.3m。棉帳篷遮蓋時一定要離開基礎頂面300mm以上,以免結霜凍傷基礎頂面,同時用鍋爐蒸汽加熱或在坑內生火爐加熱進行養護,如下圖所示。
?
?
基坑內生火時要注意以下事項:
3.1當坑內要設置熱源時,熱源應遠離基礎面,其距離大于1.0m以上
3.2測量溫度的人員在進入基坑前應將坑口覆蓋物揭開一角待5~10分鐘后再下坑進行測量,并且在坑上要有監護人。
3.3設置熱源的基坑內,測量溫度時溫度計應掛在遠離熱源的地方。
3.4試塊應與基礎同條件養護。
3.5設置熱源的基坑內,工作人員不得在坑內逗留或睡覺,以防煤氣中毒。
、拆模回填
4.1冬期混凝土基礎拆模時間以混凝土強度達到3.5Mpa為原則。混凝土在5℃ 以上養護溫度的養護時間不少于7天。
4.2基礎拆模后回填時必須在一天內將基礎回填完畢,若一個工作日內不能回填完時必須繼續覆蓋棉帳篷繼續進行養護。
4.3基礎回填時,混凝土四周應回填干土并夯實,嚴禁將冰、雪或凍團回填到基坑內。
4.4回填完現澆基礎,應在基礎立柱頂面上覆蓋棉帳篷和不小于0.3m厚的稻草等保暖層,并在稻草上再覆蓋一層棉帳篷,用土壓牢上層棉帳篷, 以防刮風掀掉棉帳篷,基礎遭受凍害。
、施工注意事項
5.1冬期施工要注意防滑。施工隊安全員在施工中實行安全檢查、監督和監護,有權制止一切違章作業。
5.2雪后必須將施工場地、澆筑平臺、基坑的積雪清掃干凈,方可施工。
5.3基礎基坑內用于養護的熱源要有專人看守,以免引起火災。
5.4現場看場人員所住帳篷要通風,以防煤氣中毒。
5.5在冬期施工過程中必須嚴格控制水灰比。
5.6每個施工隊(組)應經常收聽當地天氣預報,掌握天氣動態;根據當地的天氣預報及室外氣溫的變化情況,采取上述相應的保溫防護措施。
在進行鐵塔組立施工時,使用墊木等物體將塔材等支墊,防止塔材粘泥、雪等物;
2、螺栓、墊塊、聯板等較小物體必須用彩條布或橡膠框等放置,避免埋入雪或泥土中;
3、地面組裝時必須將塔材上的泥土、雪塊等清理干凈,防止夾在塔材中間,造成螺栓松動等質量問題;
4、由于冬季風力大,每天下班前要將抱桿的拉線綁扎、抱桿高度等進行檢查,防止大風情況下發生意外;
5、在大風等惡劣天氣的情況下不得進行鐵塔塔片、構件的起吊以及高空作業;
6、高空作業人員必須穿軟底膠鞋,不得穿硬底皮鞋等;高空作業人員在高空作業時首先留意腳下,防止有冰、霜、雪打滑;
7、高空作業人員配備速差保護器,增加人員活動余地的同時不減弱高空保護性能;
8、對現場施工人員全部配備棉衣、棉手套、棉鞋和棉安全帽,增強施工人員的抗凍能力;
9、對現場看護人員配備棉帳篷和取暖用的火爐,解決現場看護人員的取暖問題,同時還要防止煤氣中毒。
1、地錨坑開挖時可采用稻草、木炭等燃料對凍地進行燒、烤,或以邊開挖邊烤的方式進行;
2、運輸的道路要在運輸前進行勘察,對運輸過程有影響的部位要在清除障礙后再進行運輸;
3、施工現場要采取防風措施,帳篷搭設牢固,雙絕緣子串之間要綁扎墊木等隔離措施;
4、施工現場中的工器具、材料等分門別類、擺放整齊,該墊的墊、該鋪的鋪,保證施工器具及材料不遺失;
5、導、地線展放施工過程中要兩端接地,在大風情況下必須停止施工作業,并將牽張場兩端錨固牢固;
6、高空作業人員要加強自身安全的防護,同時和鐵塔組立施工時要求一樣,對每個施工人員發放必要的保暖防護用品;
7、由于冬季氣溫低,對導、地線的緊線馳度可適當調高,使其處于負誤差的范圍內;
、一般管理要求
冬季施工期間,工地應加強現場安全專項督查。定期、不定期的進行冬季安全施工專項檢查,各施工隊應每周進行一次安全檢查。
、大風、大霧、雨雪、低溫結冰天氣安全措施
2.1大風、大霧(能見度小于20米)、雨雪天氣嚴禁露天高空作業。
2.2大風、大雪、大霧、冷雨等惡劣天氣時,必須停止露天高處作業,重新開始工作前,應組織有關人員對腳手架、托木、施工平臺、鋼絲繩、鐵塔纜風繩、走道等所有防護設施進行全面檢查。發現有傾斜、變形、松動等現象,必須及時修整、加固,經復查驗收后,方可重新使用。
、防煤煙中毒安全措施
2.1坑內生火爐保溫,要特別注意防止煤氣中毒。下坑前將坑上覆蓋物拉開并稍放坑內的煤氣2-3分鐘再下坑作業,并且次工作必須設安全監護人監護。
2.2現場守護人員生火爐取暖時,要做好通風措施,并配置步話機或其他通訊聯絡設施,確保與駐地及項目部的聯系通暢。
4、防滑跌安全措施
4.1對腳手架、臨時平臺和走道,應及時清除積水、霜雪,并采取防滑措施(如鋪設砂石墊等)。
4.2鋼架上的高空作業,結冰、結霜后應有相應的防滑措施,通道欄桿應完善。
4.3現場道路在氣溫低于5℃時,應停止灑水滅塵,并及時清除積水、霜雪,防止路面積冰。
4.4基坑周邊、澆砼使用的臨時平臺、托木、鐵塔鋼架、抱桿底腳滑輪、走道等施工應認真檢查,防止滑跌墜落。
