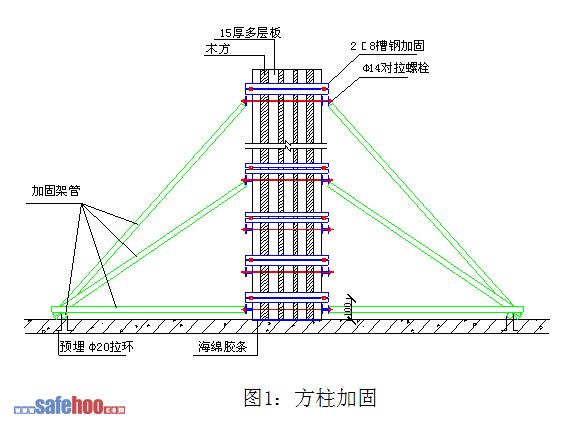

主體柱模板技術交底


評論:   ? 收藏本頁
2.2.1框架柱鋼模板進場檢驗
a)根據鋼模板設計檢查到場模板的數量、規格及各種緊固件(穿墻螺栓、螺母等)。
?
?
?
2.4模板拆除
2.4.1根據同條件試塊,混凝土終凝后可以拆除柱模板,一般柱混凝土澆筑24h小時后可以進行拆模。
2.4.2混凝土拆模要先做拆模申請,經質檢、監理同意后方可進行拆模,混凝土拆模前要先進行試拆,確定試拆的柱子不掉角后方可進行大面積拆模。
2.4.3混凝土拆模應注意以下幾點:
1)先將對拉螺栓松動弄活,將對拉螺栓拆除干凈,然后拆除模板的腳手管支撐及其他螺栓;
2)用撬棍撬模板底部的一頭,將模板撬離墻體100mm左右方可提升,提升時必須使用自動卡環,模板落地放穩后方可摘鉤。模板要邊摘邊清理,并刷好脫模劑。
3)模板吊至存放地點時,墊穩、放平。大模板拆除下樓后,按規定放好及時清理干凈,涂刷脫模劑,下次使用前辦理大模板清理預檢。
三、質量要求:
3.1 保證項目:模板及其支架必須具有足夠的強度、剛度和穩定性,其支撐部分應有足夠的支撐面積。
3.2 基本項目:模板接縫不得漏漿,模板與混凝土接觸表面清理干凈并涂刷脫模劑,嚴禁脫模劑沾污鋼筋與混凝土接槎處。
3.3 允許偏差項目見下表:
項次
項目
允許偏差(mm)
檢驗方法
1
軸線位置
3
鋼尺檢查
2
底模上表面標高
±3
水準儀、鋼尺
3
截面內部尺寸
基礎
±5
鋼尺
±3
鋼尺
4
層高垂直度
不大于5m
3
經緯儀、吊線、鋼尺
5
相鄰兩板表面高差
2
鋼尺
6
表面平整度
2
2m靠尺,塞尺
7
陰陽角
方正
2
方尺,塞尺
順直
2
線尺
8
預埋鐵件中心線位移
2
拉線,鋼尺
9
預埋管中心線位移
2
拉線,鋼尺
10
預留孔洞
中心線位移
5
拉線,鋼尺
尺寸
5,0
拉線,鋼尺
四、成品保護:
4.1 搬運模板時不準碰撞,防止模板變形。
4.2 拆模時不得用大錘硬砸或撬棍硬撬,以免損傷混凝土表面和棱角。
4.3 拆下的模板,如發現不平或肋邊損壞變形時,要及時修理。
4.4模板在使用過程中要加強管理,按規格碼放整齊,并按標示牌就位,及時清理和涂刷脫模劑。
五、應注意的質量問題:
柱模板容易產生的問題是:截面尺寸不準,混凝土保護層過大,柱身扭曲。防止辦法是:支模前按圖彈位置線,校正鋼筋位置,支柱前柱子應做小方盤模板,保證底部位置準確。根據柱子截面尺寸及高度,設計好柱箍尺寸及間距,柱四角做好支撐及拉桿。
