一、工程概況;
**繞城高速公路東段是全市規劃的“一環六射”高速公路網的重要組成部分,項目直接連接甬臺溫復線、同三高速公路、穿山疏港高速公路及舟山大陸連島工程,是杭州灣南岸高速公路網核心的一部分。并與城市東環線,世紀大道,西外環(機場路)南外環線相連,是城市對外和城市交通之間的樞紐。項目的建設對于完善國道主干線、國家、浙江省和**市高速公路網,促進**、舟山港口一體化發展,充分發揮**港作為國家主要港口的作用,構筑現代綜合交通體系,拓展**都市區發展空間,完善城市空間結構,減輕市區交通壓力,促進長江三角洲經濟一體化和現代化進程具有重要作用。同時,對我市實施“中提升”戰略具有重要意義。鑒于杭州灣大橋可望明年建成通車、杭州灣大橋南岸連接線、**繞城高速公路西段計劃于今年年底建成通車,**港疏港壓力日趨增大,本項目的建設日趨迫切。市委、市政府對這項工程歷來高度重視,幾任領導積極爭取,社會各界十分關注。今天開工的甬江特大橋是繞城高速公路東段項目的關鍵節點工程之一安全監理貫徹“安全第一,預防為主”的方針。
二、安全監理的依據:
1.《建筑工程安全生產管理條例》;
2.《浙江省公路建設安全管理暫行規定》;
3. JTJ 076--95《公路工程施工安全技術規程》;
4. 已批準的《監理規劃》;
5. JTG G10-2006《公路工程施工監理規范》;
6. 指揮部下發的有關安全管理文件
三、2008年度安全監理控制目標:
杜絕重特大事故,重大傷亡率 0;
一般事故率小于 0.15%;
環境保護 合格。
?
四、安全技術措施、安全專項方案驗收方法和程序:

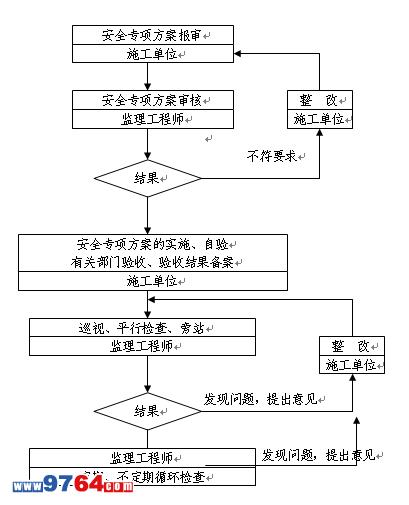

1.安全技術措施、安全專項方案驗收的流程:
發現問題,提出意見
?
?
2.安全監理工作控制重點:
1)高處作業墜落;
2)電擊;
3)特種機械設備、場內機械與設備傷害;
4)結構物特殊部位,預制場預應力張拉施工傷害;
5)汛期防洪防雷、臺風季節防臺;
6)職工個人衛生、職業病傷害;
7)防火防盜;
8)環境保護。
3.施工準備階段的安全監理
督促施工單位落實安全生產的組織保證體系,健全安全生產管理制度;建立健全安全生產責任制,安全生產三級教育制度,會議制度,檢查制度,各分項工程安全技術交底制度,安全專項方案,應急預案。
3.1.審核施工單位有關的安全生產文件:
⑴安全資質證書;
⑵安全生產管理機構的設置季安全專業人員的配備等;
⑶特種作業人員的上崗及管理情況;
⑷各工種的安全的生產操作規程;
⑸主要施工機械、設備的技術性能及安全條件。
3.2.審查施工單位的施工組織設計中的安全技術措施或者專項施工方案:
⑴審核施工組織設計中的安全技術措施是否可行。
① 安全技術措施應由施工企業工程技術人員編寫;
② 安全技術措施應由施工企業技術、質量、安全、設備等有關部門進行聯合會審;
③ 安全技術措施應由具有法人資格的施工企業技術負責人批準;
④ 安全技術措施應由施工企業報建設單位審批認可;
⑤ 安全技術措施變更或修改時,應按原程序由原編制審批人員批準 。
⑵ 審核施工組織設計中安全技術措施是否符合工程建設強制性標準。
⑶審核專項施工方案:高處作業:
①臨邊作業的防護措施是否齊全完整;
②?洞口作業的防護措施是否齊全完整;
③ 懸空作業的安全防護措施是否齊全完整。
3.4.腳手架工程:
① 腳手架設計方案(圖)是否齊全完整可行;
② 腳手架設計驗算書是否正確齊全完整;
③ 腳手架施工方案及驗收方案是否齊全完整;
④ 腳手架使用安全措施是否齊全完整;
⑤ 腳手架拆除方案是否齊全完整。
3.5.塔式起重機:
① 地基與基礎工程施工是否能滿足使用安全和設計需要;
② 起重機拆裝的安全措施是否齊全完整;
③ 起重機使用過程中的檢查維修方案是否齊全完整;
④ 起重機駕駛員的安全教育計劃和班前檢查制度是否齊全;
⑤ 起重機的安全使用制度是否健全。
3.6.臨時用電:
① 電源的進線、總配電箱的裝設位置和線路走向是否合理;
