施工現場高壓線防護


評論:   ? 收藏本頁

1 編制依據
《建設工程施工現場供用電安全規范》(GB 50194-93);
《施工現場臨時用電安全技術規范》(JGJ 46-2005);
 《建筑施工安全檢查標準》(JGJ 59-99);
《北京市建筑施工安全技術操作規程》(DBJ01-62-2002);
本公司有關安全生產的管理規定;
本工程施工組織設計。
2.工程概況
2.1基本概況
工程名稱:北京市門頭溝區曹各莊地塊村民安置房項目幼兒園
工程地址:北京市門頭溝區曹各莊地塊
建設單位:北京國信嘉業房地產開發有限公司
設計單位:北京通程泛華建筑工程有限公司
監理單位:北京日日豪工程建設監理有限責任公司
施工單位:北京京西建設集團有限責任公司
2.2本方案護線架子所在位置:

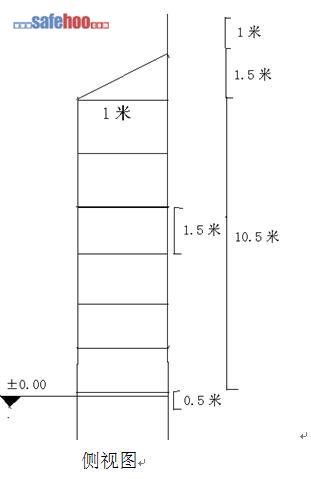

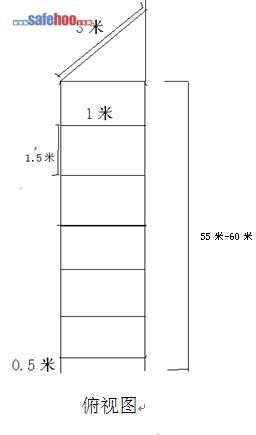

本方案高壓電護線架子搭設位置在工地現場的西側。塔吊回轉半徑范圍附近。全長約55米-60米長;寬為1米雙排杉木腳手架;內排高度為10.5米,外排高度為13米。見下圖:

2.3現場情況
由于個現場場地空間限制,該高壓線路在本工程塔吊調運回轉半徑范圍附近。由于《施工現場臨時用電安全技術規范》(JGJ 46-2005)及其他相關規范條文的要求,又由于本工程施工現場空間不足的實際情況,項目部經過與建設單位、監理單位協商,一致決定對該高壓線路采取絕緣隔離防護措施即搭設防護架子,外掛密目安全網,并懸掛醒目的警告標志,以確保安全生產。
3 防護架子搭設操作重、難點分析
3.1操作重點
由于作業面無法展開,高壓線防護架子搭設周期較長,而該高壓線路不可能為此長時間保持停止通電,采取在斷電情況下進行操作比較困難,所以確保在高壓線帶電情況下進行搭設防護架子的安全施工,是本方案操作實施的安全重點。另由于施工現場場地狹小,防護架子搭設現場同時又是其他工種施工操作的作業現場,因此做好各工作穿插作業、垂直交叉作業的安全防護工作是另一重點。
3.2操作難點
本工程高壓外電線路防護架子南北水平方向總體較長、垂直高度較大,受季風影響較大,在無其他支承點的情況下確保防護架子整體穩定性是操作難點之一;現場現有消防、臨電等管線方向及現有作業工棚、材料場地等與防護架子立桿深埋土方開挖方向有沖突,因此做好管線的改造及作業工棚、材料場地移除、另設等工作是第二難點。
4. 施工現場主要危險因素分析與防范
4.1 現有鋼筋、管材、設備轉移過程中發生物體打擊事故。防范措施:合理規劃現場布局,明確操作流程,對操作工人做好安全教育,正確佩戴個人勞保用品,操作現場安排專人負責指揮,確保材料轉運過程中不發生任何安全事故。
4.2 現有臨電線路改向操作發生觸電事故。防范措施:結合施工現場總體平面圖,合理規劃臨電線路走向,必須在斷電情況下進行操作,人工挖土時安排專人負責巡查、指揮,電線接線工作由專業電工負責,線路改設后首先進行試通電,確認無誤后方可正式通電使用。
4.3 搭、拆防護架子操作過程違章操作造成高處墜落事故。防范措施:架子工必須經過專門安全培訓,考核合格,持證上崗;施工操作前做好安全教育,高空作業按要求佩掛安全帶及其他勞動保護用品;搭設過程中嚴格執行安全技術交底,隨搭設隨加固,不能一次性完成搭設作業時,離開現場前必須做好架體臨時支撐,確保架體穩定。
4.4 在高壓外電線路正下方搭設防護架子,豎立桿時高舉杉槁觸及高壓線發生事故。防范措施:盡量向上級領導申請,整個搭、拆操作過程斷電操作,至少應確保在防護架子最高層搭、拆操作時,必須斷電操作;對工人加強安全教育,搭設過程中注意與高壓線路保持安全距離;施工操作人員做好個人勞保用品。
4.5 作業現場與其他工種交叉作業發生物體打擊事故。防范措施:錯開作業時間,盡量避免交叉作業;搭設作業現場設置隔離區,懸掛明顯的警告標志,安排專人負責巡查、監護,閑雜人員不得進入作業現場。
4.6 現有塔吊調運材料碰撞防護架搭設操作人員或觸及高壓線。防范措施:高壓線防護架子搭設完成并驗收之前,不得在高壓電線區域內運行塔吊作業。
4.7高壓線高點2米處,采取封頭掛網。掛網采用大眼網加密目網雙層封閉。搭設完后,必須有專業人員檢測驗收。驗收合格后,方可施工。


                            北京京西建設集團有限責任公司
                                         2013.09.23
