桿號牌安裝技術交底


評論:   ? 收藏本頁

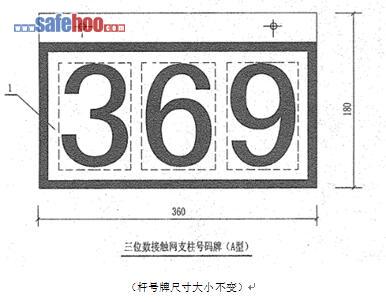

1、桿號牌尺寸
按照叁化1162-22生產安裝,使用不帶黑邊框的。



 2、接觸網桿號的排位原則:
(1)按線路公里標的方向,從小里程向大里程分站、區單獨排序。
(2)每站、區從001、002或0001、0002開始順序排序,下行為單號,上行為雙號。
(3)供電線單獨排號,從“G001”開始順排,不分單雙號,排號時
3、桿號牌的安裝標準:
(1)腕臂柱、鋼柱桿號牌統一安裝在距軌面5500mm處(砼柱安裝在自上向下第一個大孔處),根據現場實際情況可適當調整,以不影響接觸網設備保證絕緣距離為原則;
(2)雙線隧道統一安裝在平腕臂上,距棒瓷邊緣300mm,用2套腕臂用號碼牌卡子固定牢固;
(3)單線隧道桿號牌安裝在隧道壁上,用2根膨脹螺絲固定,具體位置為承力索固定點與導線固定點中心,安裝在距軌面5500mm處;號碼牌版面為雙面反光膜,逆反射系數在IV級以上,顏色:白底、黑字、雙面顯示。
(4)桿號牌采用肩架式(隧道除外),具體肩架圖見附圖1;
(5)桿號牌應垂直于鐵路線路,肩架水平,螺栓緊固。
(6)桿號牌安裝完成后填寫支柱號對照表(見附表)
4、安全、質量、環保注意事項
(1)施工前對作業人員進行崗前安全培訓并進行安全技術交底,做到“四個明確”。
(2)按照規定設駐站和現場防護,駐站防護員、現場防護員以及現場施工負責人應保持聯絡通暢,嚴格落實安全風險150項卡控措施,按照要求執行“雙確認”、“三方控”、“四點防護”制度。
(3)進網作業人員必須戴安全帽,穿防護服,嚴禁私自進網,嚴格執行“三方控”制度。
(4)動土作業必須執行“雙機復探”制度,施工前必須使用電纜探測儀探測后,確認有無(光)電纜及相關設備方可施工,有(光)電纜的位置要輕挖,避免挖斷電纜。
(5)高空作業必須扎安全帶,正確佩戴安全帽,工具和材料用繩索進行上下傳遞,嚴禁上下拋擲,防止高空墜落物傷人及高空墜落。
(6)遇有六級及以上大風,暴雪、濃霧等惡劣天氣要停止高空作業。
(7)利用梯車進行安裝作業,要嚴格按照梯車作業安全要求執行。
(8)鄰線來車,桿上作業人員必須停止作業,待列車通過后方可繼續;本線來車桿上作業人員下桿待命。
(9)作業完畢后人員、料具全部撤場,做到“工完料凈場地清”文明施工。
(10)號碼牌字跡清楚、醒目,逆反系數符合設計要求。
(11)支柱號碼牌不可缺號、斷號、亂號。
(12)固定號碼牌螺栓采用二級熱鍍鋅防腐處理,緊固力矩符合設計標準。
