主送單位 | XXX技術室 | 日?? 期 | 20XX年XX月XX日 | |||
工程名稱 | XXX特大橋明挖基礎施工 | 施工圖號 | XXX-58A | |||

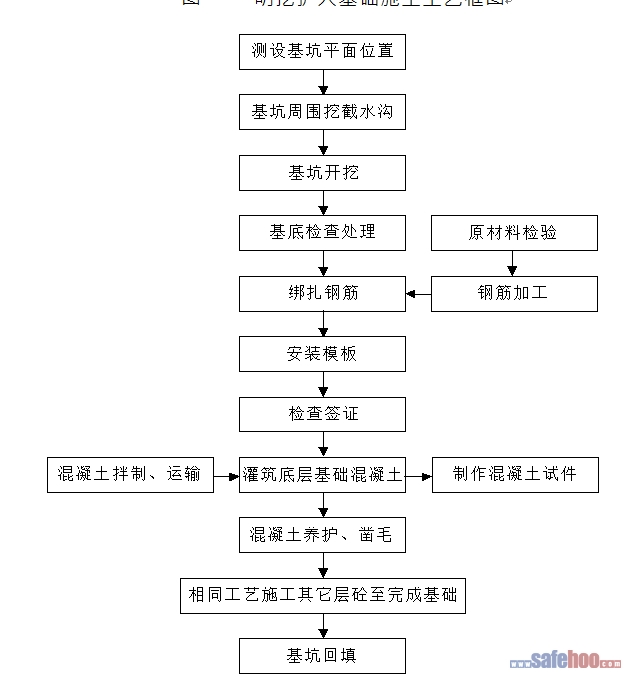

交底內容 一、明挖基礎施工 設計XX#、XX#、XX#墩基礎、XX#臺基礎采用明挖基礎。(明挖基礎結構圖見附圖) 采用全站儀對基礎位置進行精確放樣。在基坑坡頂2m外設置0.5m×0.5m坡頂截水溝,作好排水系統。確保基礎施工期間,地表水不得流入基坑內。 基坑開挖采用人工配合挖掘機進行,按擴大基礎的軸線位置、設計尺寸加周邊預留0.5m寬的工作寬度和0.5m寬的坑底截水溝進行開挖,基坑開挖坡度采用1:1.5。 基坑開挖至設計標高后,及時在基坑內環周設置1條0.5m×0.5m的截水溝并人工清除巖面松碎石塊,鑿出原巖面,放出基礎精確尺寸。并對基底平面位置、尺寸大小、基底高程和基底巖石承載力與設計資料進行對比,符合要求后進行鋼筋綁扎工作。 鋼筋加工在加工場里進行,運至現場人工鋪設安裝鋼筋。鋼筋保護層采用塑料墊塊。確保鋼筋保護層及混凝土外觀質量。 模板采用組合鋼模板,模板外側采用腳手架鋼管進行加固,并用鋼管或枕木支撐于基坑巖壁上。確保基礎尺寸符合設計要求。 擴大基礎混凝土施工采用分層施工,層間按設計要求設置接茬鋼筋,混凝土采用拌合站集中拌合,混凝土運輸車運輸至現場,泵送入模,插入式振搗器振搗。 混凝土初凝后,進行覆蓋養生,混凝土強度達到2.5Mpa后,對混凝土表面進行鑿毛清洗。擴大基礎臺階拆模標準: ①混凝土的養護時間為7d以上,每天灑水次數視環境濕度與溫度控制,確保證混凝土表面經常處于濕潤狀態; ②混凝土抗壓強度達到2.5Mpa; ③表層混凝土與環境之間的溫差不大于20℃; ④大風或氣溫急劇變化時不得拆模; ⑤在炎熱和大風干燥季節,應采取逐段拆模、邊拆邊蓋的拆模工藝; ⑥拆模時避免重撬硬砸,以免損傷混凝土面。 ? ?圖一?? 明挖擴大基礎施工工藝框圖
擴大基礎施工完畢后,及時將基坑回填夯實。基坑底層采用C15混凝土回填,底層以上采用普通土分層對稱回填夯實。 明挖擴大基礎砼施工質量控制標準: 表一?????????????????? 明挖擴大基礎允許偏差 序號項???????? 目允許偏差(mm)1基底高程+50,-2002基礎前后、左右邊緣距設計中心線±503基礎頂面高程±30二、注意事項 1、加強安全生產管理工作,提高預測預防能力,消除事故隱患,使安全生產始終在受控狀態之中。施工人員上崗前進行崗前培訓,特殊工種經考試合格,持證上崗。實行各項安全生產崗位責任制。明確責任,把安全生產工作落實到每個人。施工臨時照明及機電設備的電線,應使用絕緣線,不得直接牽連在支架上。照明行燈及機電設備的移動線路,采用橡套電纜,對像套電纜定期試驗檢查。施工機械設備使用前進行強制性的安全檢查,加強保養,使其保持良好的工作狀態及具備完好的安全裝置。 2、做好施工現場的布置和排水系統設施,保證生活污水、生產廢水不污染水源;生活廢水、機械排放的含油污水按規定處理后排水指定區域;施工廢水集中沉淀處理后排放。 3、對施工人員進行文明施工教育,建立健全崗位責任制,把文明施工責任制落到實處,提高全體施工人員文明施工的自覺性,增強文明施工意識。 4、搞好與當地群眾和諧。施工工點掛牌施工。設置工點標牌,施工現場設置醒目的安全警示標志、安全標語,作業場所有安全操作規章制度,現場的施工用電安裝規范、安全、可靠,建設安全標準工地。 5、施工現場內各種器材堆放整齊,掛設標牌,標明材料規格、產地等,不同材料避免混放。各級負責人及施工人員一律掛胸卡上崗。現場施工人員及管理人員必須佩帶安全帽。 三、施工中若發現與施工現場不符,請即時與技術室聯系。施工中若出現有關不明問題及時與技術室商討解決,其他未盡事宜由施工現場領工補充。 四、附圖:明挖基礎結構圖 ? ? ? ? ? ? ? ? | ||||||
編制人 | 復核人 | |||||
接收單位 | 接收人 | |||||
基坑水平支撐拆除安全專項方案
預制場模板安裝與拆除安全技術交底
門式鋼管腳手架搭設完成后混凝土澆搗…
吊腳手架搭設技術交底
鋁合金門窗安裝技術交底
涂色鍍鋅鋼板門窗安裝技術交底
硬PVC 622 塑料門窗安裝技術交底
裝飾木工施工技術交底
混凝土施工技術交底
磚砌體施工技術交底
外腳手架拆除安全技術交底
人工挖孔樁安全技術交底
施工現場用電安全技術交底
土方開挖工程技術交底
建筑施工安全技術交底匯總
高空作業施工安全技術交底
