交底內容:
一、溝槽回填應具備的條件:
1、管道隱蔽工程及閉水試驗合格;
2、回填前必須將槽底雜物清理干凈;
3、回填時槽內不得有積水
二、回填土料要求:
1、槽底至管頂上0.5m范圍內,不得含有機物以及大于50mm的磚石等硬塊;
2、回填土的含水率,要按土類和采用的壓實工具控制在最佳含水率附近。施工時可用簡易的檢測方法,即土料能用手握成團,落地開花為宜。
三、回填施工:

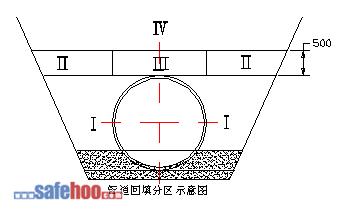

按基底排水方向由高至低分層進行,管腔兩側同時對稱回填。溝槽底至管頂以上50cm之間均應采用人工還土,超過管頂50cm以上時可采用機械還土。分層鋪平夯實且每一層用人工攤平。虛鋪厚度參見下表:
|
壓實工具
|
虛鋪厚度(mm)
|
|
木夯、鐵夯
|
不應大于200
|
|
蛙式夯、火力夯
|
200—250
|
|
壓 路 機
|
200—300
|
|
振動壓路機
|
不應大于400
|
