一、技術交底范圍
本技術交底僅適用于XXX基礎加固。
二、設計說明
為保證施工安全對其進行袖閥管注漿加固,加固范圍見后附圖,注漿采用水泥漿,注漿對象為填土、砂石、卵石層和強風化泥巖。
三、施工準備
機具:高壓泥漿泵、空壓機、高壓清水泵、鉆機
施工條件:1.探明鉆孔范圍內地下管線。
2.42.5級普通硅酸鹽水泥已進場并檢驗合格;
3.場地已平整;
1、袖閥管加固主要設計參數:
1)袖閥管類型:采用Φ50硬質PVC外管,Φ20鍍鋅鋼管,PVC管能夠承受的最大壓力大于3.0MPa;注漿孔開孔間距為1.2m,開孔處管外緊箍橡膠套,覆蓋注漿孔;袖閥管的底端頭用土工布等物包緊扎死,防止套殼料進入袖閥管;
2)布置范圍:參見后附圖(具體見基礎加固示意圖);
3)外插角度:0.3~0.5度(具體根據施工機具結合施工水平確定);
4)間距:間距1.2m,呈梅花狀布置

5)單根長度:15m;
6)注漿漿液:采用水泥漿,水泥為42.5普通硅酸鹽水泥,水灰比為0.8:1~1:1,漿液擴散半徑1.0m;
7)注漿方式:采用分段后退式注漿;
8)注漿壓力:初壓0.5-1.0Mpa,穩壓2.0-3.0Mpa;
9)套殼料:采用低強度水泥粘土漿,漿液配方為水泥:粘土=1.2~1.3,干料:水=1:1~1:1.5(重量比),塑性指數15~30;(實際參數根據現場試驗確定);
10)孔位偏差:角度±1°;孔位±2cm;
2、袖閥管注漿單孔工藝流程:
鉆孔-灌注套殼料-安裝袖閥管-進行第一輪次注漿-清洗袖閥管內的殘留漿液-待凝12小時-進行第二輪次注漿-清洗袖閥管內的殘留漿液-待凝12小時-進行第三輪次注漿;
1)采用HTC-100型水平定向鉆機鉆注漿孔,采用110mm鉆頭鉆進。開鉆前應調整好鉆機的垂直度,確保鉆孔的垂直度偏差小于1%;鉆機推進方式為螺旋推進或液壓推進;根據試鉆情況,如有塌孔情況采用泥漿護壁鉆孔,采用泥漿護壁時,用套殼料置換出泥漿。
2)鉆孔到設計位置后,從鉆桿內向孔內注入套殼料;套殼料采用水泥、粘土混合漿,配合比為水泥:粘土:水=1:1.5:1.88;
3)注入套殼料后,應立即將制作好的塑料袖閥管插至孔底,并盡量使袖閥管垂直和位于孔的中央。
4)待封殼料的強度達到約0.3Mpa后,可開始第一輪次注漿,水泥用量為設計注漿量的50%。采用帶有雙向密封裝置的專用注漿槍注漿,注漿從里而外逐段進行,漿液水灰比為0.9,全孔注漿段注漿完成后,把鋁塑管插至袖閥管底,用清水把袖閥管內的殘留漿液清洗干凈(清水沖洗壓力至少0.5Mpa以上)。
5)待凝12小時后,可開始第二輪次注漿,水泥用量為設計注漿量的30%。注漿方法同第一輪次注漿,漿液的水灰比調整為0.8。
6)待凝12小時后,可開始第三輪次注漿,水泥用量為設計注漿量的20%。注漿方法同第一輪次注漿,漿液的水灰比調整為0.8。
7)注漿施工過程應做好相應的施工記錄,對鉆孔深度、每輪次注漿壓力、每輪次注漿量、每輪次注漿時間和總注漿量等參數進行詳細記錄。同時加強地表監測及時整理資料,經常分析對比相鄰注漿孔和相鄰排注漿孔的注漿流量、注漿壓力和注漿量等參數,根據各參數的變化情況估計注漿效果。對注漿過程中存在的問題,及時進行分析處理。
五、注意事項
1.鉆孔完成后要將孔內雜物及殘留的渣土清理干凈后方能注漿。
2.注漿完成后一小時內用高壓水槍清洗袖閥管,清洗壓力至少0.5Mpa以上,保證注漿完之后,袖閥管能重復利用。
3.孔注漿完成后,注漿管口用物體封蓋,防止雜物落入,影響后期注漿。
4.施工人員在現場遇到不清楚、不明白的地方時,應及時咨詢現場值班人員,直到弄清楚之后才能施工,嚴禁私做主張施工。
5.現場若出現突發事件或者異常情況,不能私自處理應及時向項目部匯報。
六、安全、環保及文明施工措施
1.鉆孔出來的渣土及時運走,每天下班后及時清理施工場地,保證場地的干凈整潔。
2.注漿后,地面殘留的水泥漿液及時沖洗。
3.水泥漿液做到用多少配多少,如有剩余的水泥漿液,注漿完之后要及時清理,并清洗拌漿設備。
4.注漿過程中要采取相應的措施來防止堵管,并注意壓力的變化,如壓力升高要及時提升注漿管。
4.施工操作,必須戴好安全帽,嚴禁穿拖鞋上班。
5.嚴禁上班前及工作中飲酒。
6.在鉆孔和注漿施工過程中,要做好各種機械設備和電路的檢查工作,消除各種不安全因素的存在。
7.在拆除管路及注漿操作時應戴防護眼睛,以免漿液濺入人眼,并做好勞動防護,作業人員必須佩帶膠手套。
七、成品保護措施
1.袖閥管注漿完成后一個小時內用高壓水槍沖洗袖閥管,沖洗壓力0.5Mpa以上。
2.整個孔注漿完成后,用物體將袖閥管頂口封死。
八、附圖及其附件

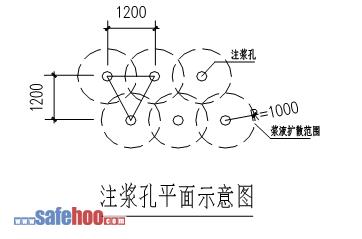

1.注漿加固范圍圖
基坑水平支撐拆除安全專項方案
預制場模板安裝與拆除安全技術交底
門式鋼管腳手架搭設完成后混凝土澆搗…
吊腳手架搭設技術交底
鋁合金門窗安裝技術交底
涂色鍍鋅鋼板門窗安裝技術交底
硬PVC 622 塑料門窗安裝技術交底
裝飾木工施工技術交底
混凝土施工技術交底
磚砌體施工技術交底
外腳手架拆除安全技術交底
人工挖孔樁安全技術交底
施工現場用電安全技術交底
土方開挖工程技術交底
建筑施工安全技術交底匯總
高空作業施工安全技術交底
