為確保2#豎井的質量和安全。針對2#提升架質量要求,特進行如下交底:
一、井架構造
整臺提升井架由基座(立柱)基礎、電動葫蘆、鋼結構和蓋棚四大部分組成。如下圖所示:

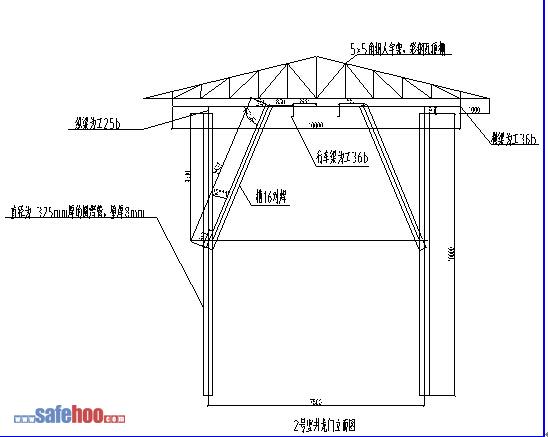

圖1-1 提升井架正立面圖

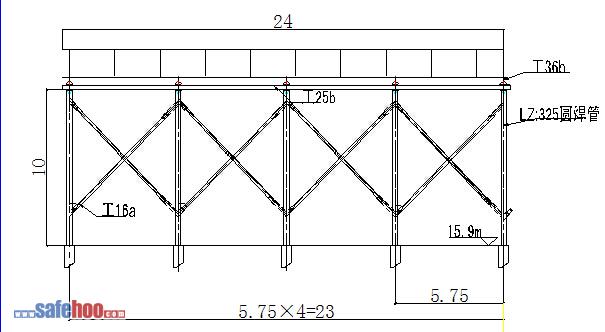

圖1-2 提升井架側面圖
、立柱基礎
提升架安裝共設10個立柱基礎,其中4個立柱以豎井鎖口圈作為基礎,另外6個立柱基礎采用1000×1000×1300mm的C30鋼筋混凝土墩,并預埋連接鋼板,鋼板厚度為20mm,尺寸400×400mm,鋼板上焊接4根長700mm的Φ25鋼筋作為地腳螺栓,鋼板數量與立柱數量一致。
、鋼結構
鋼結構由基座、立柱、縱梁、橫梁、聯系梁和蓋棚組成。
①立柱采用直徑為325mm的圓焊管。側面兩立柱之間用2條[16a槽鋼焊接作剪刀撐,提升塔架共設10根立柱。
②軌行梁采用36b工字鋼,橫梁采用工36b型鋼,每間隔6m設置一根,橫梁與立柱間設置工25b斜撐。
③縱梁采用25b 工字鋼,通過綴板與橫梁焊接,綴板用20mm鋼板。
④提升井架頂采用鐵皮蓋頂,蓋棚骨架設5個,安裝在橫梁上,進行焊接和螺栓加固,在骨架上安裝鐵皮作為覆蓋。
⑤各構件連接均采用焊接方式。
經設計檢算,上述構件強度、剛度及井架穩定性均符合國家規范要求,滿足安全施工需要。
、安裝程序
①基礎混凝土達到強度后,復核各立柱預埋件的標高,標高無誤后開始安裝井架立柱。選用25T的吊車,將立柱吊起離地面150~200mm,輕搖數次,然后靜止懸空10分鐘,觀察有無異常,并消除不正常現象,將立柱基座與立柱基礎上的預留鋼板對正并用儀器觀測立柱的垂直度,待垂直度滿足后進行焊接,作四面滿焊,并焊接四虎牙。
②十根立柱依次安裝完畢后,在立柱上面安裝聯系梁。
③安裝橫梁:橫梁共5根,焊接在立柱頂端的預留鋼板上。在立柱與橫梁之間安裝斜撐。
④在側面立柱間安裝剪刀撐。
⑤在橫梁下部安裝軌行梁。
⑥蓋棚安裝:蓋棚骨架安裝在橫梁上,進行焊接和螺栓加固。在梁上覆蓋鐵皮瓦。
、安裝提升架注意事項
①提升架架設場內禁止任何其他工作。
②架體垂直度偏差小于1.5‰,兩側立柱平行度偏差不大于5mm焊接處采用超聲波探傷。
③組織并對安裝施工隊伍講授安全技術知識與注意事項,進行書面交底。
④高空作業人員必須遵守高空作業的操作規程。
⑤使用電焊機必須遵守電焊操作規程。
⑥避雷裝置,接地電阻不大于10歐姆
⑦整個提升井架安裝用25T的吊車。
⑧安裝完成后報請安檢站組織監理、業主驗收,驗收合格備案后方可使用。
三、安全、質量保證
1、裝拆人員必須經過專業培訓,持起重機械安裝拆卸工上崗證上崗。裝拆作業前,項目部必須進行安全技術交底,裝拆作業過程必須統一指揮完成。
2、裝拆人員進入施工現場,必須帶好安全帽,登高作業時必須穿防滑鞋、系安全帶、穿工作服、戴手套等。地面人員在立柱周圍不得逗留,要注意高處物體的運動狀態,謹防落物傷人。無關人員不得進入施工現場。
3、安裝拆除過程,裝拆人員必須遵守提升架安全規范,按提升架使用說明書規定程序組織施工,不得違規操作。
4、大雨天氣及風力超過四級以上天氣,禁止安裝作業。
四、環保及文明施工
1、落實"門前三包"的環境保潔責任制,保持施工區和生活區的環境衛生。
2、道路在晴天經常灑水,防止塵土飛揚,污染周圍環境。
3、場地保持整潔,材料分類堆碼整齊,并掛牌。
4、做好土石方存儲及外運工作,避免對施工范圍外的環境造成破壞。
提升架基礎圖附后。
