室內給排水、消防工程預留預埋施工技術交底


評論:   ? 收藏本頁



工程名稱
B座教學樓室內給排水工程及消防工程
交底日期
2011-12-11
分項工程
室內給排水工程及消防工程的預留預埋




交底記錄:
一、主要材料及其要求
    1.鋼套管所用管材為無縫鋼管,管材材質應合格,并有合格證,管材不得有彎曲,銹蝕、凹凸不平等現象。
    2.防水套管止水環采用10㎜厚鋼板,鋼板表面應光潔,無嚴重銹蝕現象。
二、主要機具
    1.無齒鋸、電焊機、氣焊工具。
    2.水平尺、盒尺、手錘、細線等。
三、作業條件
    1.穿墻套管(或防水套管)應在墻體鋼筋綁扎完后,墻體模板支設之前進行。
    2.樓板預埋套管應在樓板模板支設完后,用紅丹漆在模板上畫出鋼套管的位置和大小,待樓板鋼筋鋪設完成后再把鋼套管固定于鋼筋上。
    3.樓板預留管洞應在樓板模板支設后在模板上畫出預留的大小位置,鋼筋綁扎完后再放入預留洞模具。
四、工藝流程
    1.防水套管安裝
      加工鋼套管→加焊止水環→套管填塞→標定防水套管安裝的平面位置、標高→焊接固定鋼套管→防水套管周圍鋼筋加強→看護套管→清理套管。
2.普通鋼套管安裝
預留洞模具采用鋼管,并在鋼管頂端內焊接提手。
3.樓板預留管洞
      測定樓板預留管洞的位置→用紅丹漆畫出預埋洞的大小、位置→放入預留洞模具→拔出模具、清理洞口。

審核人

交底人

接受交底人


1,本表由施工單位填寫,交底單位與接受交底單位各保存一份。
2,當做分項工程施工技術交底時,應填寫“分項工程名稱”欄,其他技術交底可不填寫。





工程名稱
B座教學樓室內給排水工程及消防工程
交底日期
2011-12-11
分項工程
室內給排水工程及消防工程的預留預埋




交底記錄:
五、具體施工方法及技術措施
1. 預留洞
1.1 預留洞模具采用鋼管。
    1.2 頂板模板支設完后,在頂板模板上用紅丹漆畫出預留洞的大小位置,以便于板筋綁扎時能采取避讓和加強措施。
1.3 鋼筋綁扎完成后,把預留洞模具(鋼管外表涂刷機油并焊接提手)放在畫圈位置,用16#鉛絲與鋼筋固定。
    1.4 混凝土澆注時應派專人看護模具,使其不得移位。
1.5 混凝土達到一定的強度后(一般7小時后)拔出預留洞模具,清理洞口。
1.6 預留孔洞比管道套管大一號。
2.套管安裝

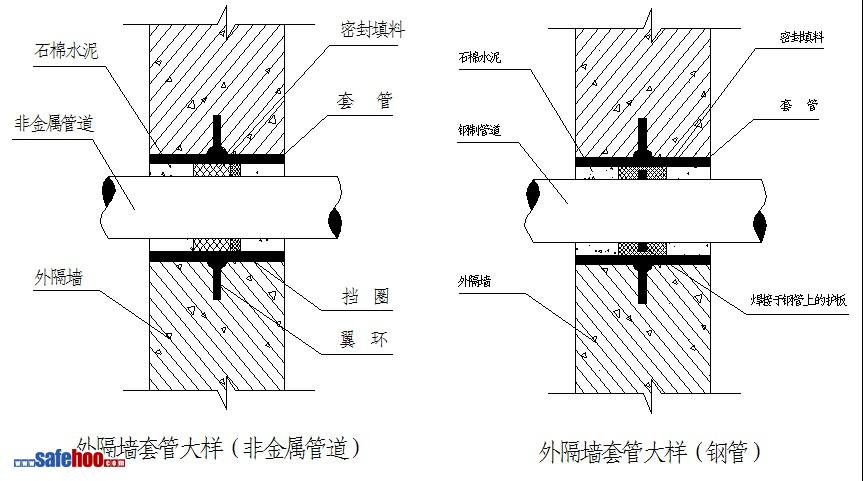

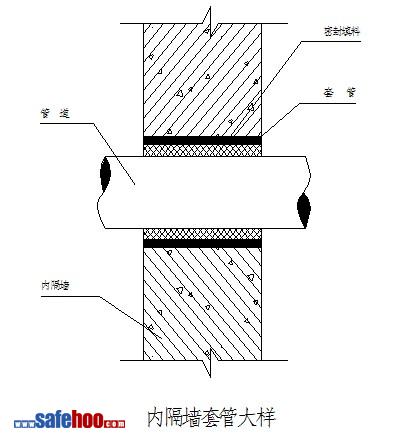

2.1剛性防水套管安裝見下圖
2.2普通套管采用鋼套管,大小應按設計圖紙要求。
2.3 用無齒鋸或氣割工具割斷要加工鋼套管。
2.4 在鋼套管上焊接止水環,止水環采用10㎜厚鋼板加工而成。內環直徑大于套管外徑2-4㎜,外徑比內徑大100-200㎜焊接應嚴密,沒有漏洞、砂眼、氣孔等現象。
2.5 在套管內填塞黃泥拌鋸末,填塞應結實。
2.6 把套管運到安裝地點,測定套管安裝的準確位置。并把鋼套管點焊固定于已綁扎好的鋼筋上。注意套管的水平、平整、垂直于墻體或頂板,套管兩頭與墻體表面平齊。



審核人

交底人

接受交底人


1,本表由施工單位填寫,交底單位與接受交底單位各保存一份。
2,當做分項工程施工技術交底時,應填寫“分項工程名稱”欄,其他技術交底可不填寫。





工程名稱
B座教學樓室內給排水工程及消防工程
交底日期
2011-12-11
分項工程
室內給排水工程及消防工程的預留預埋




交底記錄:
六、質量保證
     1.套管的長度應與墻體厚度相同,墻體厚度短,易將套管埋沒。
     2.焊接套管應牢固,以免被搗棒振動脫落。
3.套管表面應光潔、不得涂刷防銹漆。
     4.套管、管洞的大小、位置施工班組核準后,由技術員復核,再報監理工程師驗收。
七、應注意的安全問題
1、進入現場必須戴好安全帽。不得穿拖鞋、短褲或者赤膊、光背進入現場。
2、嚴禁班前、班中喝酒。
3、焊工必須持焊工操作證上崗作業,不得無證上崗。
4、高空臨邊作業必須系好安全帶,且派專人監護。
     5、更換場地移動焊把線時,應先切斷電源,不得手持焊把線爬梯登高。
6、班組內部人員發生爭執,或與其它專業施工人員發生爭執時,不得打架鬧事,必須先報知項目管理人員。
7、使用機電設備、機具前應檢查確認性能良好,電機機具的漏電保護裝置靈敏有效,不得"帶病"運轉。


審核人

交底人

接受交底人


1,本表由施工單位填寫,交底單位與接受交底單位各保存一份。
2,當做分項工程施工技術交底時,應填寫“分項工程名稱”欄,其他技術交底可不填寫。
